Questão 31 — Planejamento e Controle de Obras: Método do Caminho Crítico (CPM) — Folgas e Prazo do Projeto

Planejamento e Controle de Obras Método do Caminho Crítico (CPM) — Folgas e Prazo do Projeto

Cebraspe 2026 Superior

Instituto de Proteção Ambiental do Amazonas (IPAAM) · Analista Ambiental – Especialidade: Engenharia Civil

Gabarito disponível

A seguinte tabela indica todas as atividades de um projeto de engenharia, as relações de precedência entre elas e os prazos originalmente previstos.

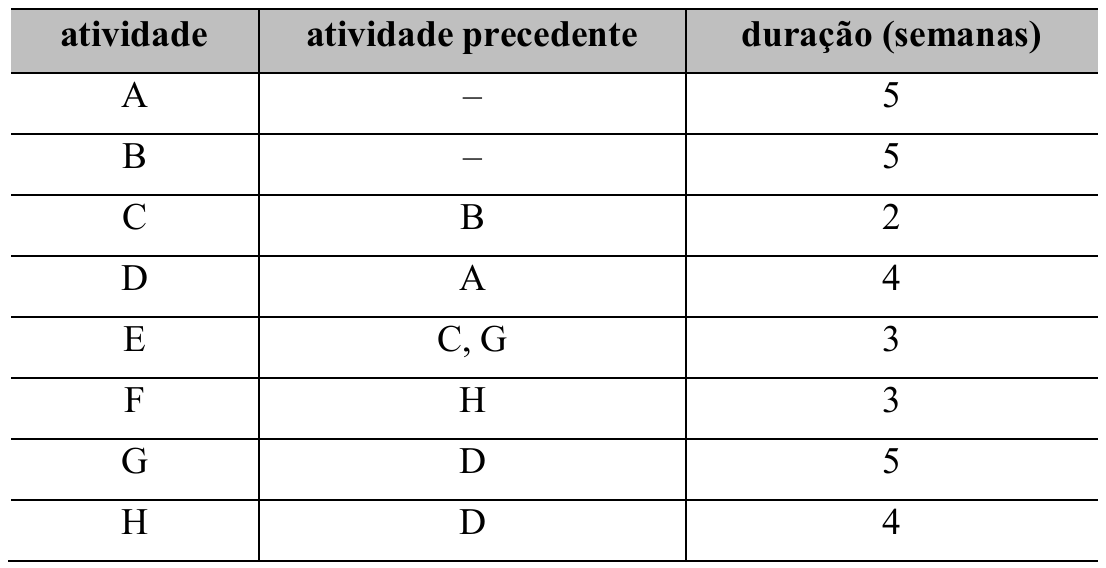

Tabela com as colunas atividade, atividade precedente e duração (semanas): A, sem precedente, 5; B, sem precedente, 5; C, precedida por B, 2; D, precedida por A, 4; E, precedida por C e G, 3; F, precedida por H, 3; G, precedida por D, 5; H, precedida por D, 4.

Com base nas informações apresentadas, assinale a opção correta, considerando o método do caminho crítico.
Selecione uma alternativa

Ver gabarito

Gabarito: E
